Обслуживание стоматологических установок: график и простой
Как организовать обслуживание стоматологических установок: график по инструкции, проверка сервиса и расчёт потерь от простоя. Реестр и чек-лист договора.
Главное:
- Разделите 2 уровня работ: операции пользователя и сервисное обслуживание по документации производителя.
- В календаре учитывайте 2 основания срока: время и наработку, если оба предусмотрены инструкцией.
- Проверяйте применимость лицензии к конкретным работам, группе и классу медицинского изделия.
- В условном примере потери от простоя составляют 21 000 ₽; перенесённые приёмы не считаются полностью потерянной выручкой.
Обслуживание стоматологических установок начинается с документов на конкретный аппарат. Общий договор с сервисом не заменяет инструкции, а отметка «оборудование работает» не показывает, выполнены ли предусмотренные операции. Клиника может регулярно платить подрядчику и всё равно не знать ближайший срок обслуживания критичного устройства.
Для владельца полезен единый управленческий контур: реестр аппаратов, календарь, ответственные, договор сервиса и история отказов. Ниже — шаблон такого контура. Технические операции и допустимость эксплуатации определяются документацией и квалифицированными специалистами, а не финансовой привлекательностью заполненного расписания.
Как организовать обслуживание стоматологических установок
Обслуживание стоматологических установок организуют по моделям и серийным номерам, разделяя пользовательские операции, регламентное ТО и реакцию на неисправности.
Начните с инвентаризации. В реестр включите установки, стерилизаторы и другое оборудование, от которого зависит оказание услуг. Для каждого устройства соберите регистрационные и эксплуатационные документы, сведения о вводе в работу, гарантии и сервисной истории. Уточните, какая редакция руководства относится к конкретному аппарату.
Три устройства одного производителя могут иметь разные интервалы, расходные материалы и ограничения. Копировать график соседнего кабинета удобно, но основание для каждой операции должно оставаться проверяемым. Если документации нет, запросите её у изготовителя или официального поставщика по идентифицирующим данным.
Разделите работы по смыслу. Операции пользователя выполняет обученный персонал в пределах руководства. Регламентные сервисные работы проводит надлежащий исполнитель. При неисправности действует отдельный порядок: остановка или ограничение использования по техническим требованиям, сообщение ответственному, диагностика и решение о возврате в эксплуатацию.
Для ежедневной работы важен не размер реестра, а возможность ответить на вопросы: какое устройство обслуживается следующим, кто организует работы и где хранится подтверждение. Назначьте координатора, который обновляет даты и акты. Медицинский сотрудник не должен искать телефон инженера в переписке уволившегося администратора.
План расходов на эксплуатацию учитывайте ещё при покупке. В расчёте лизинга платёж за оборудование — только часть финансовой картины. Сервис, расходные материалы и доступность ремонта влияют на возможность использовать аппарат по назначению после приобретения.
Обычная очистка не заменяет профессиональные работы. Также не следует смешивать сервис оборудования с требованиями к обработке инструментов: процессы связаны, но у каждого своя документация и проверяемый результат.
Как составить график обслуживания стоматологических установок

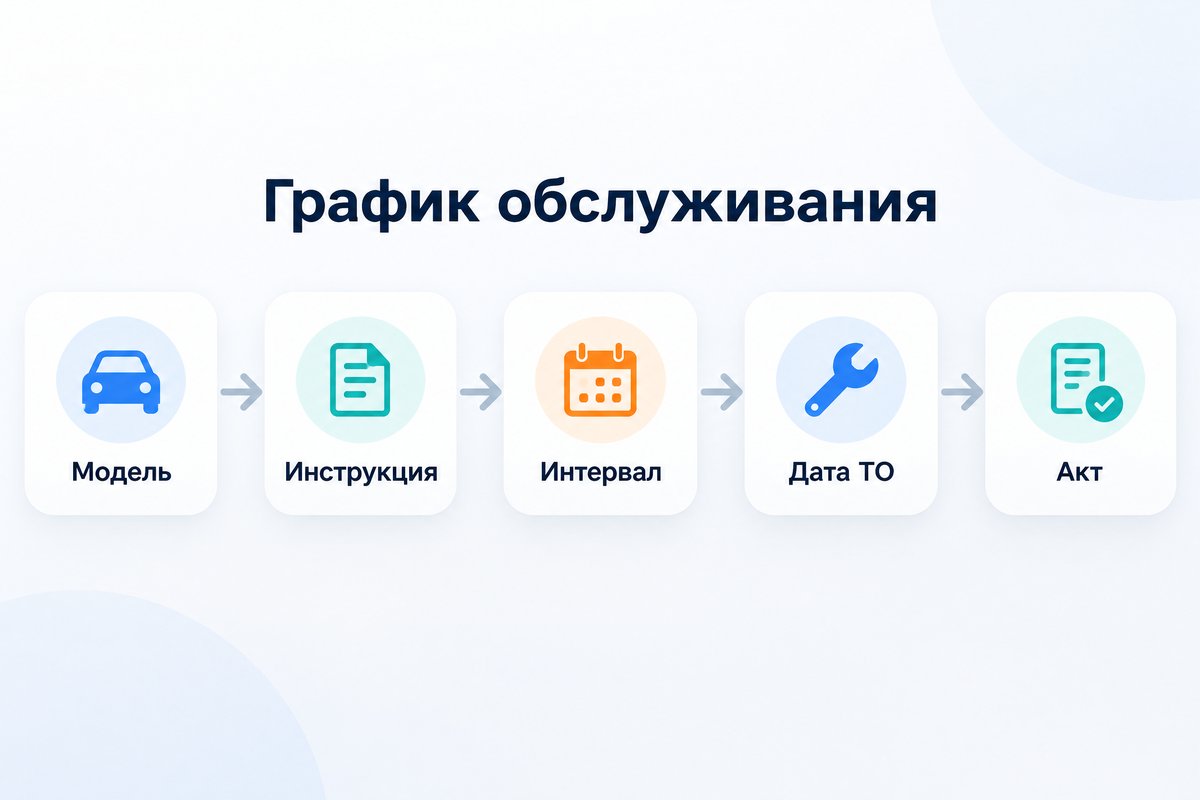

График обслуживания стоматологических установок составляют из эксплуатационной документации, учитывая календарный срок и наработку там, где изготовитель задаёт оба условия.
В календаре должны быть дата последней операции, применимый интервал, следующее событие и исполнитель. Если срок определяется счётчиком, назначьте сотрудника, который фиксирует показания. Иначе запись «через два года» может скрыть достижение допустимой наработки раньше календарной даты.
Показательный пример — руководство MELAG для Vacuklav 40 B+ / 44 B+ Evolution. В нём указано сервисное ТО через 4 000 циклов, но не позднее 24 месяцев. Это требование документа для конкретных моделей, а не общий интервал обслуживания стерилизаторов или стоматологических установок. Перед использованием сверьте применимость редакции к своему аппарату.
Для каждой строки календаря сохраняйте ссылку на раздел руководства. Поле «основание» помогает разрешить спор между привычкой персонала и рекомендацией подрядчика. При изменении инструкции или модернизации оборудования пересмотрите график и сохраните сведения о том, что изменилось.
| Поле календаря | Что записывать |
|---|---|
| Идентификатор | Модель, серийный номер, кабинет |
| Работа | Конкретная операция из документации |
| Основание | Руководство, редакция, раздел |
| Периодичность | Дата, циклы или другие условия |
| Исполнитель | Сотрудник или сервисная организация |
| Следующее событие | Срок и напоминание координатору |
| Подтверждение | Акт, запись и обновлённые показания |
Планируйте сервис с учётом расписания, но не переносите обязательную операцию только ради сохранения выручки. Резервное кресло или свободное окно уменьшают организационные неудобства. Они не отменяют технических ограничений.
Согласуйте с подрядчиком, что входит в визит и какие работы требуют отдельного согласования. Напоминание должно приходить с запасом, достаточным для организации сервиса; величину запаса клиника выбирает по условиям договора и доступности исполнителя. Одного уведомления в последний день обычно недостаточно для управляемого процесса.

Как проверить сервис и условия договора
Сервис проверяют по применимости лицензирования, соответствию перечня работ, квалификации специалистов и условиям восстановления оборудования после отказа.
Положение по ПП РФ №2129 устанавливает правила лицензирования технического обслуживания медицинских изделий и предусмотренные исключения. Среди них — обслуживание для собственных нужд и определённые изделия с низкой степенью риска. Нельзя свести проверку к утверждению «лицензия нужна на любую работу с любым аппаратом».
Для конкретного договора уточните группу и класс изделия, содержание работ и требования изготовителя. Приложение к положению содержит перечни групп; наличие стоматологических изделий в перечне класса 2а не означает, что все аппараты стоматологии автоматически относятся к этому классу.
Проверять действующую лицензию удобно через реестр, ссылка на который размещена на странице Росздравнадзора. Сопоставьте организацию и применимый перечень работ. Фотография старого бланка в презентации подрядчика не отвечает на вопрос о текущем состоянии записи.
После проверки документов разберите договор. Различайте срок ответа на заявку, срок выезда и срок фактического восстановления. Обещание «реакция за несколько часов» может означать телефонный разговор, а не приезд инженера. Отдельно выясните доступность запчастей, стоимость диагностики, доставку, порядок согласования дополнительных работ и условия гарантийного обращения.
Практический чек-лист переговоров:
- Какие модели и операции включены в цену?
- Как подтверждаются выполненные работы и допуск к эксплуатации?
- Кто принимает заявку в нерабочее время?
- Что происходит, если нужной детали нет в наличии?
- Возможен ли резервный аппарат и на каких условиях?
- Кто обновляет сервисную историю после ремонта?
Выбирайте подрядчика по сочетанию документов, компетенций и понятного порядка взаимодействия. Низкая цена договора не компенсирует отсутствие исполнителя, который умеет обслуживать вашу модель. Перед подписанием проверьте, что ответственные сотрудники клиники понимают порядок заявки и знают, где искать актуальные контакты.
Как рассчитать потери от простоя оборудования
Потери от простоя считают как невосстановленную маржу отменённых приёмов плюс дополнительные расходы, отдельно учитывая визиты, которые удалось перенести.
Маржа в этом расчёте — выручка за вычетом переменных расходов, которые не возникли из-за отмены. Это показатель вклада приёма в покрытие постоянных затрат и прибыль. Он отличается от полной выручки и от бухгалтерской прибыли организации.

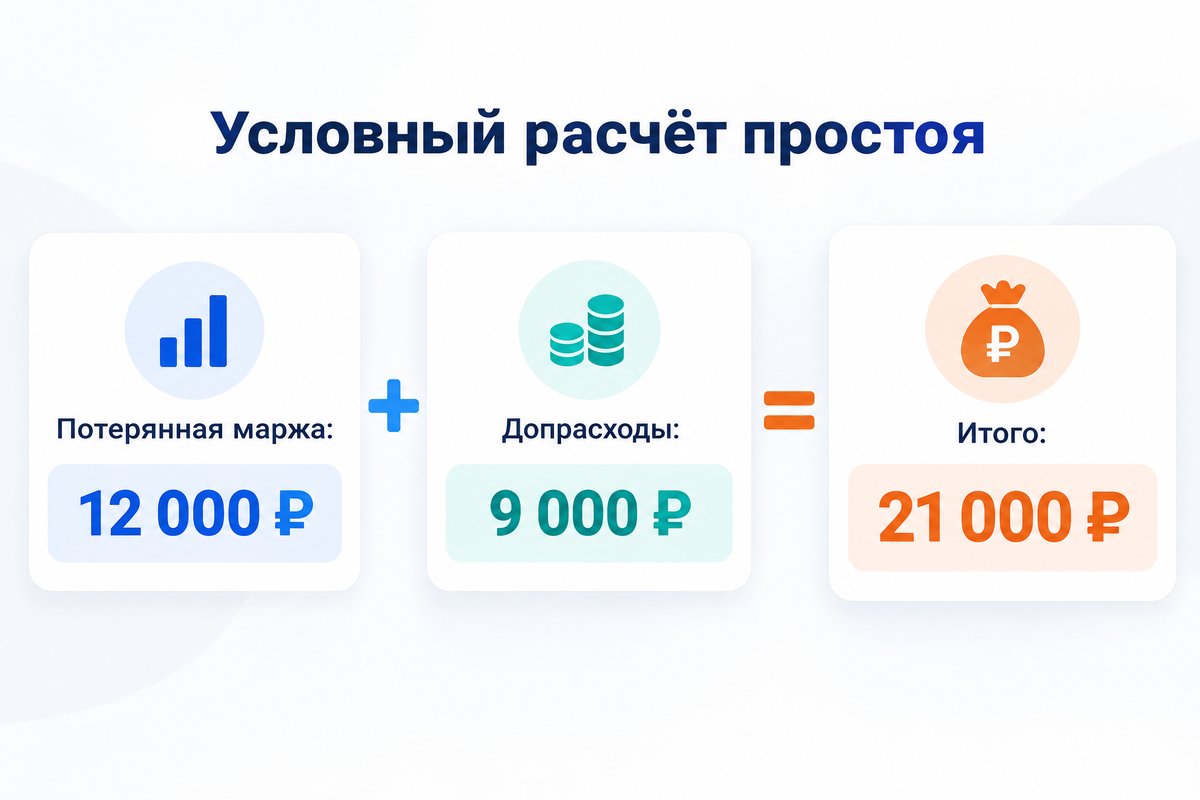

Условный пример, не кейс клиники. Из десяти запланированных приёмов четыре удалось провести позднее, а шесть не восстановились. Средняя выручка такого приёма в примере — 4 000 ₽, избегаемые переменные расходы — 2 000 ₽. Потерянный вклад составляет 6 × (4 000 − 2 000) = 12 000 ₽.
Допустим, дополнительные расходы на срочную доставку, организацию переносов и восстановление составили 9 000 ₽. Тогда оценка инцидента — 21 000 ₽. Все исходные значения условные; это способ расчёта, а не средняя стоимость поломки в российской стоматологии.
Четыре перенесённых приёма не считаются полностью потерянной выручкой. Но проверьте, не вытеснили ли они другие записи на новой дате. Если резервное окно было свободным, ситуация одна. Если ради переноса пришлось отменить другой приём, возникает дополнительная потеря возможности оказать услугу. Не считайте один и тот же отменённый визит дважды.
Постоянную аренду и фиксированные оклады не прибавляют к каждому инциденту автоматически. Различайте расходы, уже возникающие независимо от поломки, и действительно дополнительные затраты. Если используете показатель прибыли с распределёнными постоянными расходами, согласуйте методику с бухгалтером, чтобы избежать повторного включения.
Стоимость планового ТО сравнивайте с собственными рисками и условиями эксплуатации. Один условный инцидент не доказывает окупаемость любого договора. Для решения нужны история отказов, критичность аппарата и возможность замены. При этом соблюдение обязательных технических требований не зависит от того, получился ли удобный финансовый расчёт.

Что записывать в журнал обслуживания и отказов
Журнал должен связывать аппарат, неисправность, время ограничения работы, действия сервиса и документально подтверждённое возвращение в эксплуатацию.
Для события ТО достаточно зафиксировать дату, показания счётчика, выполненные операции, исполнителя и акт. Для отказа нужна отдельная карточка: когда проблему обнаружили, какие ограничения ввели, кто принял заявку и когда оборудование снова стало доступно. Не заменяйте техническое описание предположением сотрудника о причине поломки.
Временные отметки помогают увидеть, где возникла задержка. Аппарат может ждать инженера, деталь, согласование расходов или внутреннее решение. Общее число часов простоя без разделения причин не подсказывает, нужно ли менять подрядчика или порядок согласования внутри клиники.
Учёт приёмов ведите рядом с технической карточкой, сохраняя связь через идентификатор события. Количество переносов и невосстановленных записей требуется для финансовой оценки, но сервисному подрядчику не нужны лишние медицинские сведения о пациентах. Используйте минимально необходимую информацию и утверждённые права доступа.
Для отчёта владельцу достаточно нескольких показателей: доля ТО, выполненного в установленный срок; внеплановый простой по аппаратам; доля восстановленных визитов; расходы на сервис и ремонты. Обязательно определите, с какого события начинается простой и каким подтверждением он заканчивается.
Не сравнивайте устройства без учёта нагрузки. Аппарат с большей наработкой может иметь больше сервисных событий и одновременно обслуживать больший поток. Полезно смотреть затраты и отказы вместе с использованием, а также отделять запланированный останов от неожиданного.
Контроль безопасности не ограничивается одной таблицей. ADA публикует список проверок оборудования, подчёркивая, что он не является исчерпывающим для любой практики. Используйте подобные материалы как повод проверить собственный контур, сохраняя приоритет документации конкретных аппаратов и применимых требований.
Как внедрить контроль ТО без лишней отчётности
Контроль ТО внедряют через единый реестр критичного оборудования, назначение владельца календаря и проверку полного пути от напоминания до акта.
Сначала выберите устройства, отказ которых сильнее всего нарушает оказание услуг. Проверьте документы и ближайшие события. Заполните календарь, назначьте ответственных и согласуйте с сервисом формат подтверждения работ. Затем добавляйте остальные аппараты, не теряя проверяемость каждой строки.
На пробном цикле проследите одну задачу: напоминание пришло, исполнитель согласован, работы проведены, акт сохранён, следующий срок рассчитан. Если сотрудники сделали только первые два действия, внедрение ещё не завершено. Автоматическая отметка «готово» по наступлению даты также не является подтверждением обслуживания.
Разберите сценарий отказа вместе с администраторами. Им нужны доступные сведения о закрытии кабинета, порядке переноса записей и ответственном за связь с пациентами. Для управления расписанием важно, чтобы ограничение оборудования быстро отражалось в доступности кресла.
Сообщения пациентам можно обсуждать отдельно от технического контура. Если клиника рассматривает МедПуш Бот для организационной связи при переносах, сначала подтвердите соответствующий сценарий, интеграции и ограничения. Решение об исправности аппарата и его допуске принимается в установленном техническом порядке.
После нескольких событий оцените качество данных. Пустые поля причины задержки, недоступные акты и неизвестные сроки следующего ТО — конкретные точки исправления. Уменьшайте объём отчёта, который никто не использует, но сохраняйте сведения, необходимые для исполнения и проверки. У владельца должна оставаться понятная картина: что обслуживается, когда, кем и с каким результатом.
Источники и дополнительные материалы
Материал подготовлен по источникам ниже; практические шаблоны и условные расчёты являются редакционной адаптацией.
Частые вопросы
Можно ли назначить одно ТО в год для всего оборудования?
Всегда ли сервису нужна лицензия?
Заменяет ли ежедневная очистка сервисное обслуживание?
Считать ли перенесённый приём потерянной выручкой?
Что делать, если инструкция на аппарат потеряна?
Возможно, вас заинтересует
МедПуш Бот
Запись и подтверждение визитов в чате, каскадные уведомления через Telegram, Max, WhatsApp и SMS, перехват негатива в отзывах.
Узнать подробнееАвтоматизация для клиник
МедПуш Бот — автоматизация для клиник
Запись, каскадные уведомления и перехват негатива в отзывах
